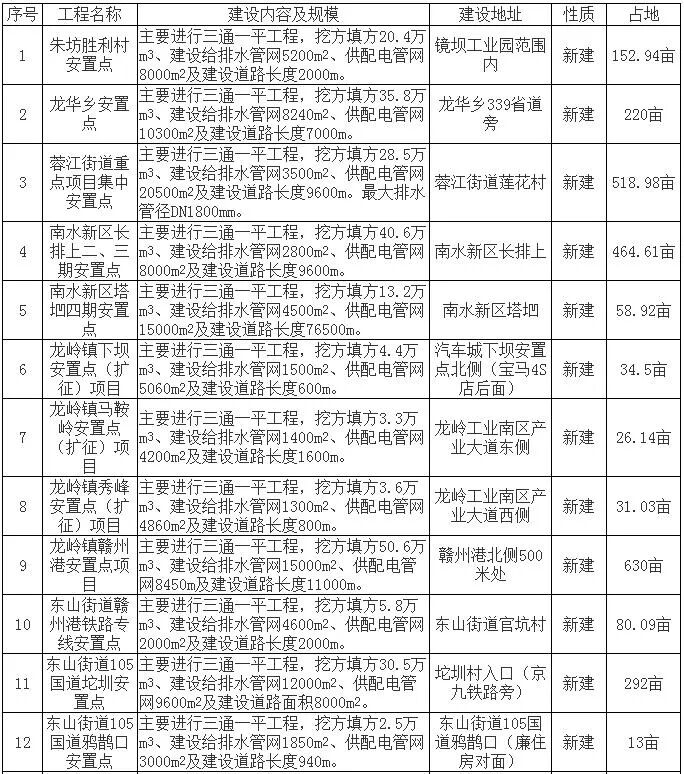

近日,珊珊在江西公共资源交易网看到一则关于南康区老政宅基地安置点建设工程EPC工程总承包招标公告,其中涉及南康区东山街道办、龙岭镇、南水新区、朱坊乡、镜坝镇、龙华乡、蓉江街道办7个乡(镇、街办),一起来看看具体情况~
计划总工期:
60个月,计划于2020年8月1日开工建设,至2025年7月31日竣工验收并交付使用;其中,设计工期为70日历天。
